ANKARA – KIRIKKALE – YOZGAT – SİVAS HIZLI TREN PROJESİ
Yerköy - Sivas Bölümü / Proje Güzergâhı
Yerköy – Yozgat – Sorgun – Yavu – Yıldızeli – Sivas
Yerköy – Sivas Bölümünde Yapılan Çalışmaların Durumu :
250 Km uzunluğundaki bölümün altyapı ihalesi 05.05.2008 tarihinde yapılmış olup, 13 Mart 2009 tarihinde temel atılarak inşaata başlanılmıştır. Yerköy-Sivas projesinde 143km’lik kesimin altyapı işleri tamamlanmış olup 09.02.2015 tarihinde kesin kabulü yapılmıştır. İkmal inşaatları 3 kesim halinde ihale edilmiştir.(İkmal 1: geçici kabul işlemleri tamamlanmış olup; İkmal 2: % 98; İkmal 3: % 97) oranlarında fiziki ilerleme gerçekleştirilmiştir.) 250 km uzunluğunda Yerköy-Sivas Projesinde toplam 193 km lik kısmın altyapısı tamamlanarak üstyapı projesine hazır hale getirilmiştir.
Ankara (Kayaş)-Yerköy Bölümünde Son Durum
A-) Kayaş-Elmadağ:
Kayaş-Elmadağ bölümünün ihalesi 24 Nisan 2014 tarihinde yapıldı. 15 Haziran 2016 tarihinde sözleşme imzalanmış olup, yer teslimi yapılmıştır.

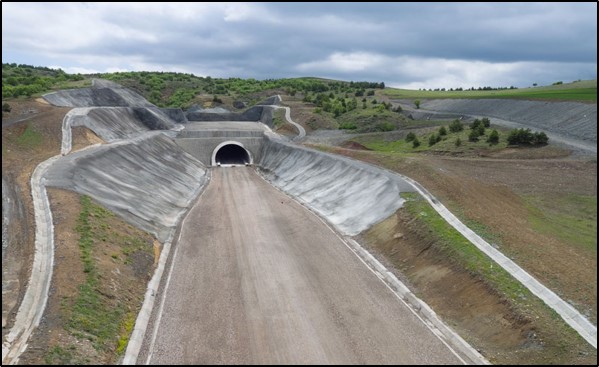

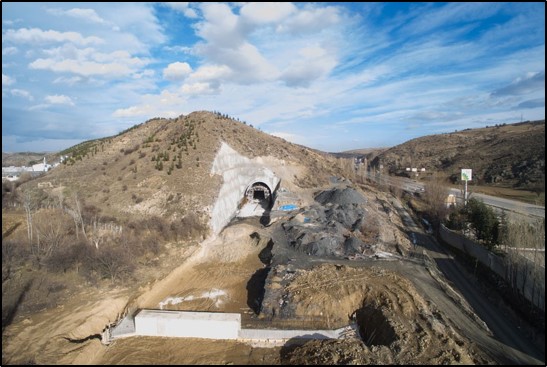

Proje kapsamında bulunan toplam 12 adet tünelde (9.268 m.) çalışmalar başlamış olup bugüne kadar yaklaşık 5.250 m. tünel kazı+tahkimat çalışması tamamlanmıştır. Ayrıca 6 adet viyadükten 5 adedinde çalışmalar devam etmektedir. Toplam 39 adet menfezin 24’ü, 8 adet altgeçidin ve 6’sı ve 10 adet üstgeçidin 5’inin imalatı tamamlanmıştır, diğerlerinde çalışmalar devam etmektedir. Güzergâh toprak işleri çalışmaları ve altyapı deplaseleri devam etmektedir. Fiziki ilerleme % 45,67 seviyesindedir.
B-) Elmadağ-Kırıkkale:
Elmadağ- Kırıkkale altyapı inşaatı yapım işi 05.04.2016 tarihinde yapılan sözleşmeye istinaden yürütülmektedir.
Proje kapsamında bulunan 5 adet tünelde (8.422 m.) çalışmalar başlamış olup bugüne kadar yaklaşık 4.649 metre tünel kazı+tahkimat çalışması tamamlanmıştır. Ayrıca 2 adet aç-kapa imalatı tamamlanmıştır. 2 adet Aç – Kapa imalatı devam etmektedir. Ayrıca 6 adet viyadükten 1’i tamamlanmış, 4 adedinde çalışmalar devam etmektedir. Güzergâh toprak işleri çalışmaları ve altyapı deplaseleri devam etmektedir. Toplam 28 adet menfez imalatı tamamlanmıştır. Fiziki ilerleme %52,01 seviyesindedir.
C-) Elmadağ Viyadükleri:

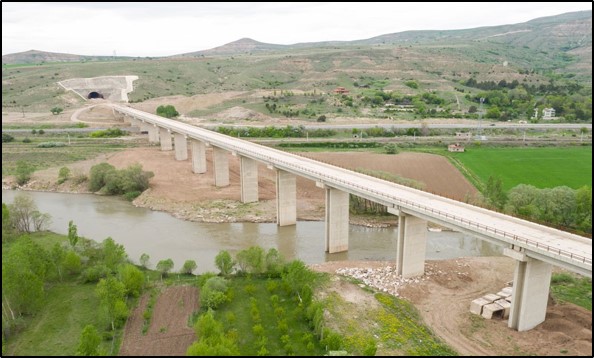

V7-V9-V10-V15 (4 )adet viyadük yapım işi ihalesi 289.833.710,00 TL bedelle: 05.03.2013 tarihinde yapılmış olup, 20 Şubat 2014 tarihinde Doğuş İnşaat ile sözleşme imzalanmıştır.
D-): Kırıkkale-Yerköy Kesimi İkmal İhalesi:
Kırıkkale – Yerköy bölümünde projenin sözleşme bedeli ile tamamlanamayacağı anlaşılmış olup, tasfiye oluru alınmış ve ikmal ihalesi yapılmıştır.
247.750.518,20 Milyon TL proje bedelli Kırıkkale – Yerköy arası ikmal altyapı inşaatının sözleşmesi 31.03.2017 tarihinde imzalanmış ve yer teslim tarihi 14.04.2017’dir.
Proje kapsamında uzunluğu 3.062 m. olan 2 adet viyadük, 4 adet altgeçit, 12 adet menfez ve 502 m. uzunluğunda bir adet tünel tamamlanmış ve geçici kabulü gerçekleştirilmiştir.

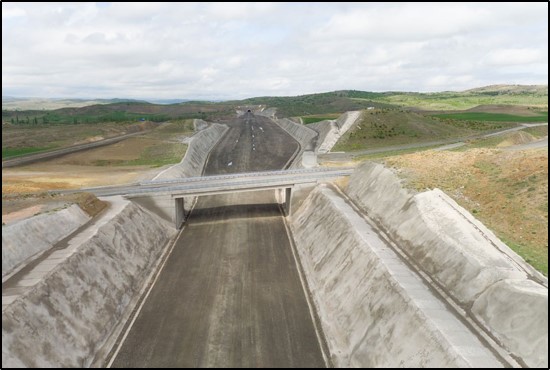

V7 Viyadüğü:
Kazı-Dolgu işleri toplam 35 adet temel kazısı, Kazık işleri; toplam 508 ad kazıktan tamamı tamamlanmış. Temel ve Kenarayak işlerinde 35 adet temel betonu dökülmüş olup Kolon işlerinde toplam 884 m kolon imalatı, 1.800 metre döşeme imalatı tamamlanmış olup, yalıtım imalatı devam etmektedir.
V9 Viyadüğü:
Kazı-Dolgu işleri toplam 26 Ad temel kazısı tamamlanmış. Kazık işleri 124 Ad kazık imalatı tamamlanmış. Temel ve Kenarayak işlerinde 26 Ad temel betonu dökülmüş olup. Kolon işlerinde toplam 562 m kolon imalatı, 864,5 metre döşeme imalatı tamamlanmış olup, döşeme imalatlarına devam edilmektedir.
V10 Viyadüğü:
Kazı-Dolgu işleri toplam 22 Ad temel kazısı tamamlanmış. Kazık işleri; 168 ad kazık imalatı tamamlanmıştır. Temel ve Kenarayak işlerinde 22 Ad temel betonu dökülmüş tür. Kolon işlerinde toplam 1.137,4 m kolon imalatı, 77 m. döşeme imalatı tamamlanmış olup, döşeme imalatlarına devam edilmektedir.
V15 Viyadüğü:
Kazı-Dolgu işleri toplam 23 Ad temel kazısı tamamlanmış. Kazık işleri; 315 ad kazık imalatı tamamlanmıştır. Temel ve Kenarayak işlerinde 23 Ad temel betonu dökülmüş tür. Kolon işlerinde toplam 839 m kolon imalatı, 1.437 metre döşeme imalatı tamamlanmıştır.
Genel Fiziki ilerleme % 87,17 seviyesindedir.
